  3. 硅谷数据中心建设遇阻:电力短缺与社区反对成难题

硅谷数据中心建设遇阻:电力短缺与社区反对成难题

第一电动AI同学

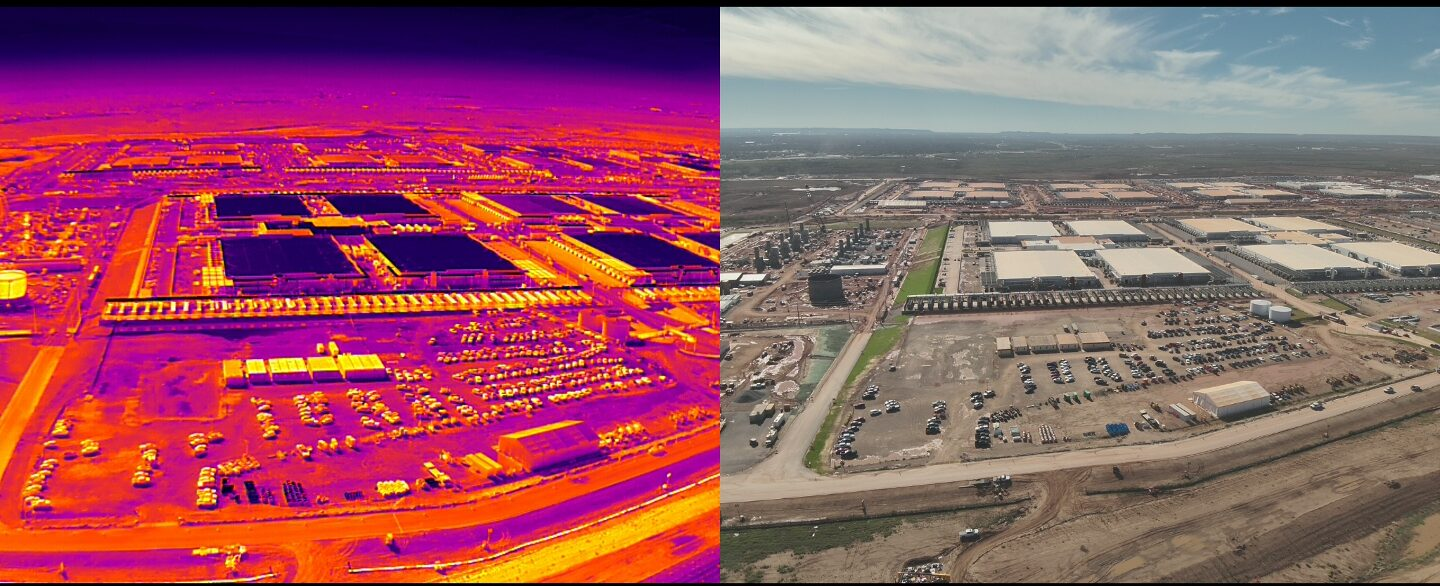

近日,硅谷在AI浪潮推动下,正投入巨资建设超大规模数据中心,用电量可与数十万户美国家庭相媲美。然而,这一扩张遭遇施工、电力供应和社区阻力等多重挑战。最新卫星数据显示,美国近40%的数据中心项目今年可能无法按计划完工。《金融时报》基于卫星图像和公开资料分析显示,包括微软、甲骨文和OpenAI在内的多个大型项目,完工时间预计将推迟三个月以上。

项目延期主要源于劳动力、电力和设备的持续短缺,同时审批流程也拖慢了建设节奏。关键技术工种如电工、管道工不足,难以支撑多个项目同步推进。电力需求成为另一大瓶颈,电力公司在扩大发电能力和完善输电网络方面进展有限,难以匹配数据中心快速增长的用电需求。对中国变压器等设备征收关税,也进一步抬高了建设成本。为缓解电力压力,一些科技公司开始自建电源设施,主要依赖天然气涡轮机。

美国多地社区对数据中心的反对情绪持续升温。以弗吉尼亚州为例,多数居民担心数据中心占用土地、带来环境负担,并推高家庭电费。研究也表明,大规模数据中心建设可能促使电力公司提高区域电价。针对能源成本争议,美国政府于2026年3月推动多家科技公司签署“电价保护承诺”,然而该机制被指缺乏法律约束和执行细则。微软则承诺自行承担其数据中心的全部用电成本,以避免将压力转嫁给当地用户。美国地方层面的限制措施仍在推进,一些州已开始考虑限制数据中心建设。

来源:一电快讯
